高强无收缩灌浆料是高流态、高强骨料、高强度等特点在高强灌浆领域应用广泛。产品采用PO52.5水泥作为粉料基础,加入高强活性组分,辅以多种防泌水、防离析外加剂做到了与水结合后,视觉状态和使用状况俱佳的形式,其成型构件强度高,稳定性好,长期性耐久性均可达到设计要求。
产品特点
1.大流态,灌浆缝隙不足、灌浆距离长、灌浆时间长、灌浆可操作空间小等有着很大优势,可填充全部空隙,满足设备二次灌浆的要求。
2.早强高强灌浆24小时后确保设备正常运行生产。1d强度大于30MPa,28d强度大于80MPa。
3.塑性膨胀和硬化期膨胀的双重效应,确保有效承载面(EBA)大于90%。
4.施工更加简便快捷,操作简单。
5.不含金属膨胀源不腐蚀钢筋,抗油渗、耐久性好。
6.微膨胀性:保证设备与基础之间紧密接触,二次灌浆后无收缩。
产品用途
1、用于设备基础二次灌浆。
2、用于混凝土结构加固和修补。
3、用于地脚螺栓锚固及钢筋栽埋。
4、用于混凝土结构加固和修补。
5、用于梁柱截面增大加固工程。
6、飞机跑道的抢修、核电设备的固定。
7、机器底座、钢结构与地基怀口灌浆、栽埋钢筋、旧混凝土结构的裂缝治理。
8、机电设备安装,轨道及钢结构安装,静力压桩工程封桩。
9、墙体结构的加厚及漏渗水的修复,各种基础工程的塌陷灌浆以及各种抢修工程。
性能指标
检验项目 | 标准要求 | 检测结果 | 单项结论 | |
截锥流动度/mm | 初始值 | ≥340 | 345 | 合格 |
30min | ≥310 | 315 | 合格 | |
抗压强度(Mpa) | 1d | ≥20 | 32.3 | 合格 |
3d | ≥40 | 51.5 | 合格 | |
28d | ≥60 | 81.6 | 合格 | |
竖向膨胀率(%) | 3h | 0-1-3.5 | 0.23 | 合格 |
24h与3h膨胀值之差 | 0.02-0.50 | 0.33 | 合格 | |
泌水率 | 0 | 0 | 合格 | |
氯离子含量% | <0.1 | 0.013 | 合格 | |
*骨料粒径/mm | ≤4.75 | ≤4.75 | 合格 |
施工方法及步骤
施工前应准备搅拌设备、养护物品和必要的工具。
第一步:基础处理
1、基础表面应进行凿毛处理,或采用专用新老混凝土界面剂做界面处理。对于缝隙较小的位置,可用高压水枪将浮灰碎渣等清理干净,并起到润水的作用;
2、清洁基础表面,不得有碎石、浮浆、浮灰、油污和脱模剂等杂物。
3、灌浆前24h,基础表面应充分湿润,灌浆前1h,清除积水。

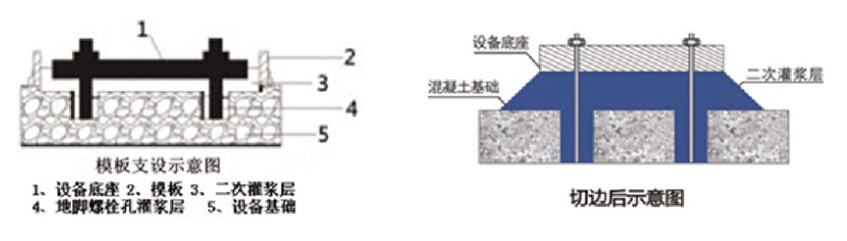

第二步:支模
1、按灌浆施工图支设模板。模板与基础、模板与模板间的接缝处用水泥浆(推荐901快速堵漏王)、胶带等封缝,达到整体模板不漏水的程度。
2、模板与设备底座四周的水平距离应控制在100mm左右,以利于灌浆施工。
3、模板顶部标高应高出设备底座上表面50mm。
4、灌浆中如出现跑浆现象,应及时处理。
第三步:灌浆料配制
1、本产品用量为2.2-2.4吨/m;,按15%的加水量标准加水搅拌。
2、推荐采用机械搅拌方式,搅拌时间一般为3min。采用人工搅拌时,应先加入2/3的用水量拌和2min,其后加入剩余水量搅拌3min至均匀。
3、每次搅拌量应视使用量多少而定,以保证40min以内将料用完。
4、现场使用时,严禁在灌浆料中掺入任何外加剂、外掺料。
第四步:灌浆施工方法
园:内政体进浆
至2自重肤随父
国3真业国斗同装
闵6商全湖斗满聚
1、较长设备或轨道基础,应采用分段施工。
2、几种常用灌浆方式图示:
3、二次灌浆时,应符合下列要求。
① 二次灌浆时,应从一侧或相邻的两侧多点进行灌浆,直至从另一侧溢出为止,以利于灌浆过程中的排气。不得从四侧同时进行灌浆。
② 灌浆开始后,必须连续进行,不能间断。并尽可能缩短灌浆时间。
③在灌浆过程中严禁振捣。必要时可用灌浆助推器沿灌浆层底部推动灌浆料,严禁从灌浆层中、上部推动,以确保灌浆层的匀质性。
④设备基础灌浆完毕后,应在灌浆后3-6h沿设备边缘向外切45度斜角以防止自由端产生裂缝,如无法进行切边处理,应在灌浆后3-6h后用抹刀将灌浆层表面压光。
⑤当设备基础灌浆量较大时,灌浆料的搅拌应采用机械搅拌方式,以保证灌浆施工。
第五步:养护
1、灌浆完毕后30min内应立即加盖湿草或岩棉被,并保持湿润。
2、冬季施工时,养护措施还应符合现行<<钢筋混凝土工程施工及验收规范>>(GB50204)的有关规定
3、灌浆料达到拆模时间后,可进行设备安装,具体时间参见“拆模和养护时间及环境温度的关系表”
日*气温(°C) | 拆模时间(h) | 养护时间(d) |
-10~0 | 96 | 14 |
0~5 | 72 | 10 |
5~15 | 48 | 7 |
≥15 | 24 | 7 |
4、在设备基础灌浆完毕后,如有要剔除部分,可在灌浆完毕后3-6h后,即灌浆层硬化前用抹刀或铁锨工具轻轻铲除。
5、不得将正在运转的机器的震动传给设备基础,在二次灌浆后应停机24-36h,以免损坏未结硬的灌浆层。
